特黄三级又爽又粗又大,欧美性大战XXXXX久久久,欧美最猛黑人XXXX黑人猛交,九月婷婷人人澡人人添人人爽

NEWS CENTRE
新聞中心

基層動態

【項目快報】“搶進度、優方案、保安全”——新橋智能制造產業園一階段一標機電安裝項目跑出項目建設“加速度”

自新橋智能制造產業園一階段一標機電安裝項目宣貫9·25節點以來,項目部通過“搶進度、優方案、保安全”跑出項目建設“加速度”。

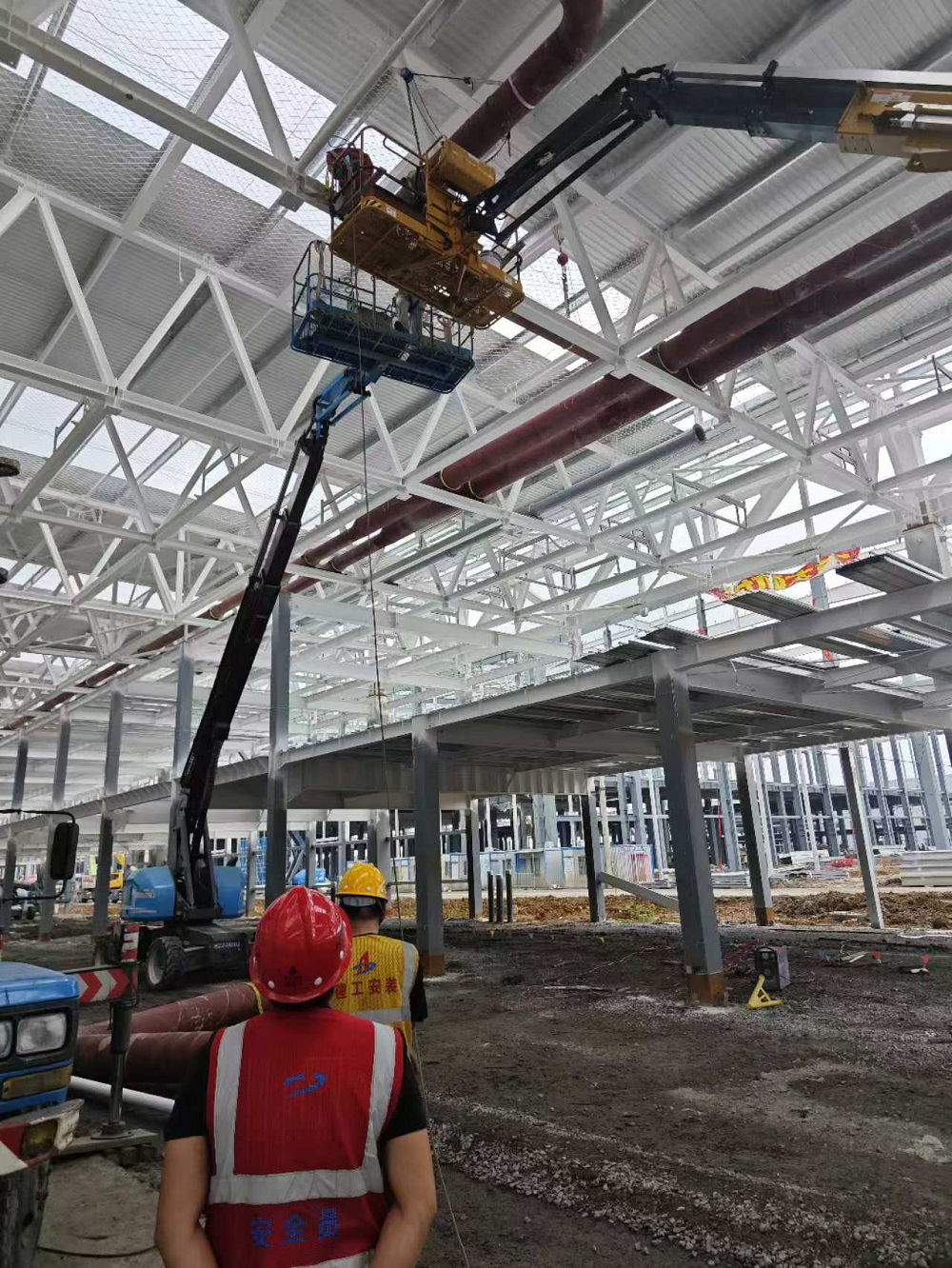

“搶進度”,項目部全體管理人員自8月16日冷凍水管開工后無休假,帶領冷凍水勞務班組實行兩班倒24小時不停工的工作制度,車間四施工隊伍從開始的一個施工隊伍,增加至四個施工隊伍,爭分奪秒搶抓施工進度。

“優方案”,項目部根據現場實際情況提前優化吊裝施工方案,加快冷凍水管道安裝速度;并根據現場吊裝孔洞,轉變思路,定制8米螺旋焊管,大大加快了吊裝施工進度。

“保安全”,項目部認真貫徹“安全第一,預防為主,綜合治理”的安全方針,對施工人員進行安全教育,與施工班組簽訂安全責任書,開展日常巡檢、周檢、月檢、專項檢查,堅持樹牢“紅線意識”,做到安全檢查不松懈、隱患排查不停歇,確保安全生產的穩定運行。

截至9·25節點,共計40天,項目已完成車間四冷凍水管安裝4300米,從最開始的每日管道安裝只能完成50米,到現在每日安裝200米。項目部通過不斷改進施工工藝,擴大施工作業人員力量,加大施工作業機械投入力度。現已保證預設目標基本完成。

篤志以筑夢,躬行以致遠。下一步,項目部會把工作重心投入到橋架、成品支架等安裝工序上,更一步掀起“大干特干”的熱潮,打好四季度“攻堅戰”。
